一、 凈水廠工程
凈水廠工程包括:10萬噸/日規模的廠區管線、配水井、雙層疊合絮凝沉淀池清水池和20萬噸/日規模的V型濾池和外電源。

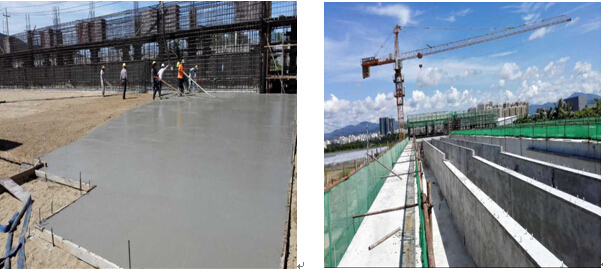

★截至8月26日,疊合絮凝工程沉淀池清水池:①完成基坑土方開挖21000m3,完成率100%;②完成混凝土澆筑5083m3,完成率97.8%;③完成鋼筋綁扎安裝752.15t,完成率98.2%。④完成上結構混凝土澆筑120m3,完成率100%;導流墻砌磚28.8萬塊,完成率100%;導流墻抹灰3880m2,完成率100%;V型濾池:①完成基坑土方開挖7000m3,完成率100%。②完成砂基礎回填1600m3,完率100%;③混凝土澆筑482m3,完成率12.81%;④完成鋼筋綁扎安裝42.63t,完成率11.81%。⑤完成DN1200出水鋼管安裝55m。
★

二、清水管工程
清水管線總長25.89km,其中崖州區段7.7km、天涯區段18.19km。
★截至8月26日,清水管工程共計完成管道安裝17.52km,占管線總長67.67%。其中崖州區完成管道安裝5.78km,占其轄區內長度75.06%,天涯區完成管道安裝11.74km,占其轄區內長度64.54%。球墨鑄鐵管進場22.56km,占管線總長85.47%,鋼管進場696m,占管線總長2.68%,合計管材進場占比88.15%。
★8月20日至8月26日, 清水管工程小計完成管道安裝1.26km,占管線總長4.86%。球墨鑄鐵管進場0.43km,占管線總長1.66%,鋼管進場696m,占管線總長2.68%。
(一)崖州區段施工情況(8月20日-8月26日)

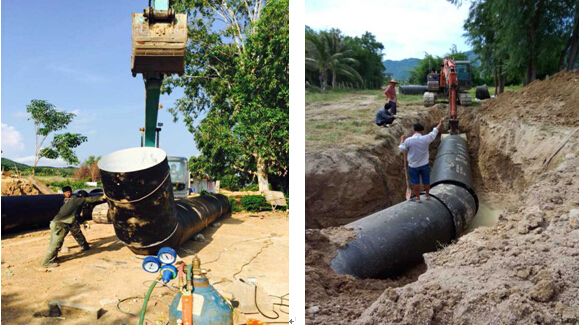

崖州區完成高山村等區域部分管道安裝,長度254m(其中安裝球墨鑄鐵管198m,鋼管54m),球墨鑄鐵管進場432m,鋼管進場120m。

(二)天涯區段施工情況(8月20日-8月26日)

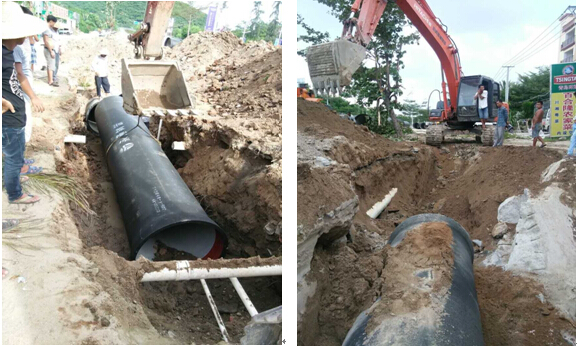

天涯區完成愛心大世界、黑土村、布甫村、紅塘村、塔嶺村等區域部分管道安裝,長度1008m(其中安裝球墨鑄鐵管966m,鋼管42m),鋼管進場420m。

三、增補子項目
★完成225國道項目和鳳凰路項目的可行性研究報告批復。
