一、凈水廠工程
凈水廠工程包括:10萬噸/日規模的廠區管線、配水井、雙層疊合絮凝沉淀池清水池和20萬噸/日規模的V型濾池和外電源。

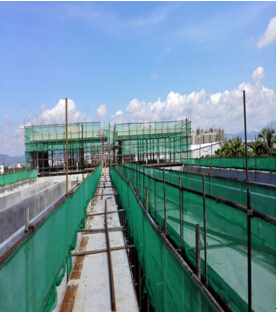

★截至9月9日,疊合絮凝工程沉淀池清水池:土建工程全部完成;V型濾池:①基礎工程已全部完成;②混凝土澆筑857m3,完成率22.77%;③完成鋼筋綁扎安裝177.63t,完成率49.2%;④完成DN1200出水鋼管安裝55m。
★9月3日至9月9日,疊合絮凝工程沉淀池清水池:①完成混凝土澆筑117m3,完成率2.25%;②完成鋼筋綁扎安裝13.53t,完成率1.77%。V型濾池:①完成混凝土澆筑215m3,完成率5.71%;②完成鋼筋綁扎安裝55t,完成率15.24%。


二、清水管工程

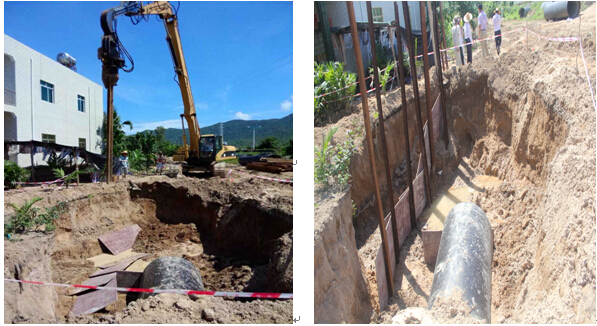

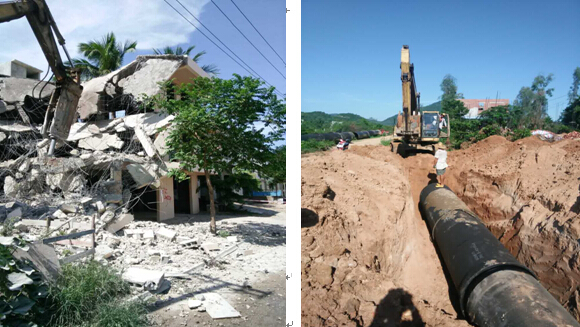

清水管線總長25.89km,其中崖州區段7.7km、天涯區段18.19km。
★截至9月9日,清水管工程共計完成管道安裝19.08km,占管線總長73.69%。其中崖州區完成管道安裝6.07km,占其轄區內長度78.83%,天涯區完成管道安裝13.01km,占其轄區內長度71.52%。管材進場23.33km,占管線總長88.44%,其中球墨鑄鐵管進場22.56km,占管線總長85.47%;鋼管進場768m,占管線總長2.97%。
★9月3日至9月9日, 清水管工程小計完成管道安裝0.75km,占管線總長2.30%。
(一)崖州區段施工情況(9月3日-9月9日)
崖州區完成高山村等區域部分管道安裝256m,其中球墨鑄鐵管安裝246m,鋼管安裝10m。
|
(二)天涯區段施工情況(9月3日-9月9日)
天涯區完成愛心大世界、黑土村、布甫村、紅塘村、塔嶺村等區域部分管道安裝,長度487m。

三、增補子項目
