一、凈水廠工程
凈水廠工程包括:10萬噸/日規模的廠區管線、配水井、雙層疊合絮凝沉淀池清水池、20萬噸/日規模的V型濾池和外電源。

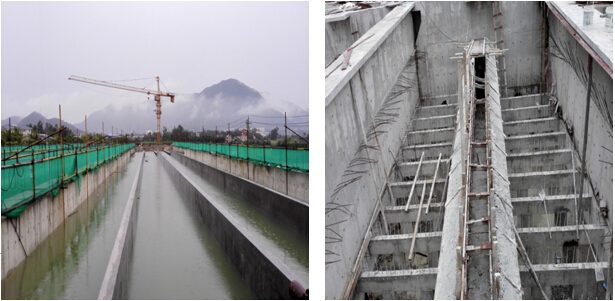

★截至10月14日, V型濾池:①基礎工程已全部完成, ②混凝土澆筑1887m3,完成率50.13%,③完成鋼筋綁扎安裝322.63t,完成率89.37%,④完成DN1200出水鋼管安裝55m;配水井:①完成基坑土方開挖300m3,②完成砼澆筑87m3,完成率58.39%,③完成鋼筋綁扎安裝12t,完成率80%;設備安裝:①完成清水池6臺DN800蝶閥安裝,②完成折板絮凝池排泥管安裝20根,完成率50%。
★10月8日至10月14日,配水井:完成底板砼澆筑27m3,完成率18.12%;設備安裝:完成折板絮凝池排泥管安裝20根,完成率50%。

二、清水管工程
清水管線總長25.89km,其中崖州區段7.7km、天涯區段18.19km。
★截至10月14日,清水管工程共計完成管道安裝21.42km,占管線總長82.73%。其中崖州區完成管道安裝6.87km,占其轄區內長度89.22%,天涯區完成管道安裝14.54km,占其轄區內長度79.93%。管材進場24.77km,占管線總長95.67%,其中球墨鑄鐵管進場23.64km,占管線總長91.31%;鋼管進場1130m,占管線總長4.36%。
★10月8日至10月14日,清水管工程小計完成管道安裝0.25km,占管線總長0.96%。本周進度慢的原因一是受雨季影響,二是可施工的工作面減少,三是施工難度大。

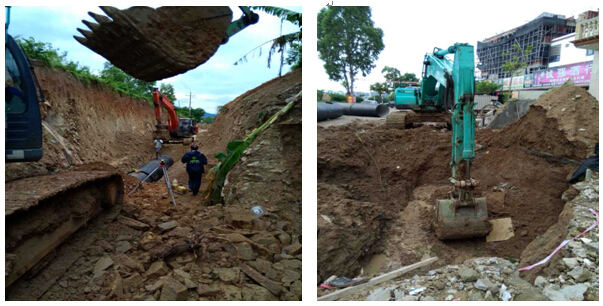

(一)崖州區段施工情況(10月8日-10月14日)
崖州區完成高山村等區域部分管道安裝53.5m,其中球墨鑄鐵管安裝42m,鋼管11.5m。鋼管進場24m。

(二)天涯區段施工情況(10月8日-10月14日)
天涯區完成愛心大世界、黑土村、紅塘村等區域部分管道安裝,長度198m,其中球墨鑄鐵管安裝126m,鋼管安裝72m。

三、增補子項目
★鳳凰路項目完成施工、材料、監理招投標工作。
