一、 凈水廠工程
凈水廠工程包括:10萬噸/日規模的廠區管線、配水井、雙層疊合絮凝沉淀池清水池和20萬噸/日規模的V型濾池和外電源。

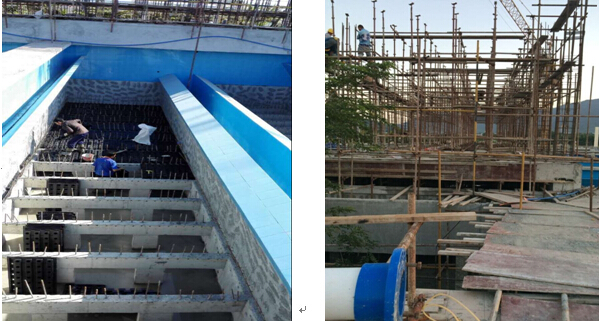

★截至11月25日, V型濾池:①基礎工程已全部完成,②混凝土澆筑3131m3,完成率83.18%,③完成池體鋼筋綁扎安裝361t,完成率100%,④完成DN1200出水鋼管安裝55m,DN600出水鋼管安裝40m,DN350出水鋼管安裝50m,DN377反沖洗氣管20m,DN600反沖洗水管20m;配水井:土建工程已全部完成;加藥間儲藥池: 土建工程已全部完成;設備安裝:①完成清水池6臺DN800蝶閥安裝,②折板絮凝池已全部完成40根排泥管安裝,③全部完成濾池12臺DN600氣動閥門安裝,④全部完成濾池12臺DN500氣動閥門安裝,⑤全部完成濾池12臺DN350氣動閥門安裝,⑥全部完成濾池24臺DN300氣動閥門安裝,⑦完成濾池人孔盲板安裝12塊,完成率50%,⑧完成沉淀池不銹鋼集水槽安裝8套,完成率80%,⑨全部完成沉淀池不銹鋼折板安裝,⑩全部完成配水井2臺DN1400電動蝶閥安裝。
★11月19日至11月25日,V型濾池:DN377反沖洗氣管20m,DN600反沖洗水管20m;設備安裝:①完成濾池12臺DN300氣動閥門安裝,完成率50%,②完成沉淀池不銹鋼折板安裝740塊,完成率50%。

二、清水管工程
清水管線總長25.79km,其中崖州區段7.6km、天涯區段18.19km。
★截至11月25日,清水管工程共計完成管道安裝24.58km,占管線總長95.30%。其中崖州區完成管道安裝7.47km,占其轄區內長度98.28%,天涯區完成管道安裝17.11km,占其轄區內長度94.06%。管材進場25.39km,占管線總長98.74%,其中球墨鑄鐵管進場23.64km,占管線總長91.66%;鋼管進場1826m,占管線總長7.08%。
★11月19日至11月25日,清水管工程小計完成管道安裝0.36km,占管線總長1.39%。鋼管進場72m,占管線總長0.27%,合計管材進場占比98.74%。
(一)崖州區段施工情況(11月19日-11月25日)

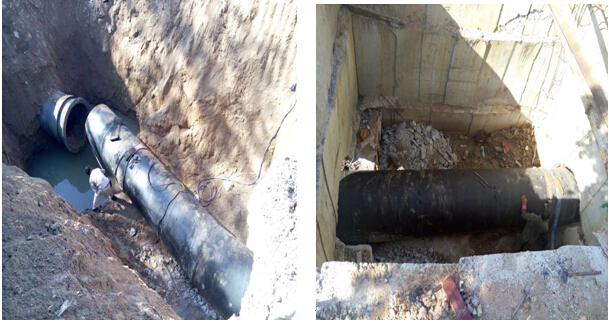

崖州區完成南山村等區域部分管道安裝73m,其中球墨鑄鐵管12m,鋼管61m。

(二)天涯區段施工情況(11月19日-11月25日)

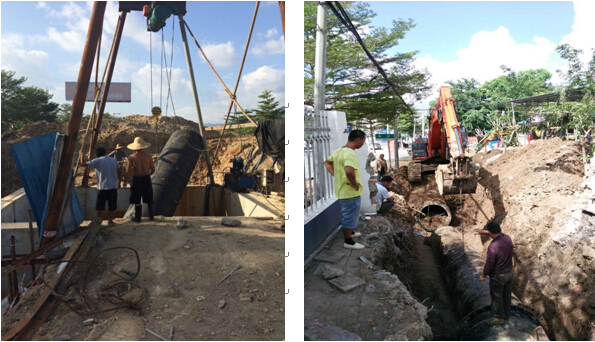

天涯區完成塔嶺村、黑土村、馬嶺村、西島碼頭等區域部分管道安裝,長度284.5m,其中球墨鑄鐵管安裝150m,鋼管安裝134.5m。

三、增補子項目
鳳凰路項目管線總長6.7km,因1.7km長金雞嶺路至迎賓路待博鰲論壇后才能施工,完成率按5km統計,主要采用DN1000球墨鑄鐵管。
★截至11月25日,鳳凰路項目共計完成管道安裝1.368km,占管線總長27.4%。球墨鑄鐵管材進場3.168km,鋼管進場0.072km,管材進場占管線總長64.8%。

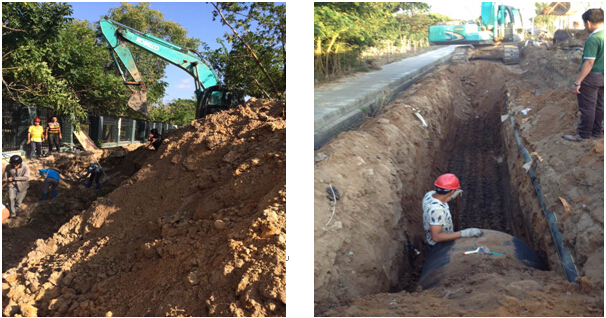

★11月19日至11月25日, 鳳凰路項目共計完成管道安裝0.876km,占管線總長17.5%。球墨鑄鐵管材進場1.140km,占管線總長22.8%。
